הצפות חמורות מהוות את אחד האיומים ההרסניים ביותר על יציבותם של מבנים משותפים ופרטיים כאחד. חדירת מים מסיבית אל תשתיות הבניין, יסודותיו וקירות התמך שלו, עלולה לגרום לנזק הנדסי בלתי הפיך כאשר אינה מטופלת באופן מיידי ומקצועי. תהליך שיקום מבנים לאחר הצפה דורש הרבה מעבר לשאיבת מים פשוטה או עבודות צבע שטחיות. מדובר בהליך מורכב המחייב התערבות הנדסית צמודה, שכן המים הכלואים פוגעים בברזל הזיון, מחלישים את יציקת הבטון ויוצרים סיכון קונסטרוקטיבי ממשי לחיי השוהים בנכס.
התמודדות נכונה עם משבר מסוג זה מתחילה בהבנת עומק הפגיעה. מים מחלחלים אל חללים נסתרים, מצטברים מתחת לריצוף ונספגים ביסודות הבניין. ללא אבחון מקצועי וטיפול שורשי, הנזק הסמוי ילך ויחמיר חודשים ארוכים לאחר שהרצפה יבשה למראית עין.
הסכנות הנסתרות במבנה שהוצף והשלכותיהן

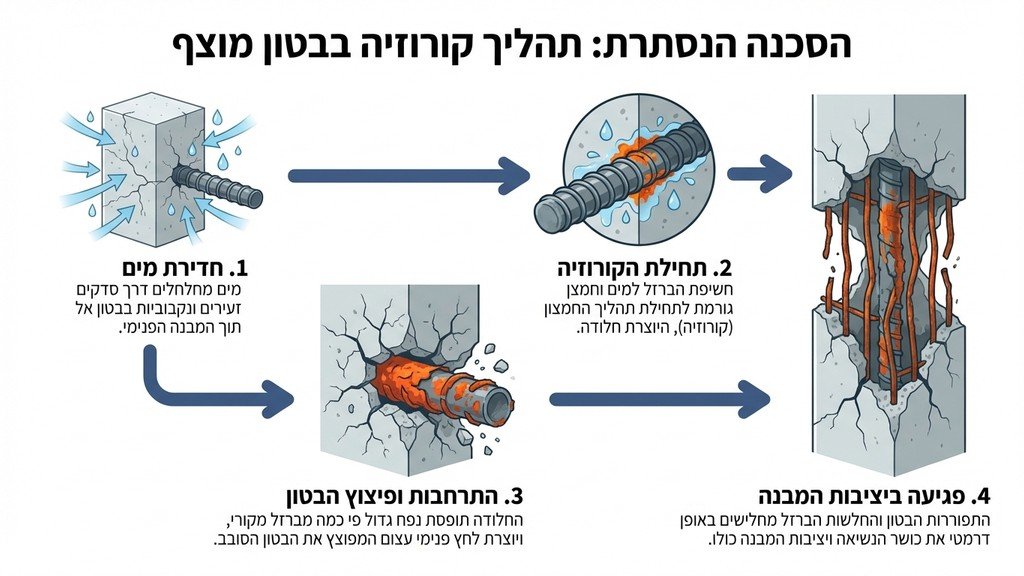

מים הכלואים בתוך שלד המבנה מתחילים תגובת שרשרת הרסנית. תהליך קורוזיה מואץ מתרחש בברזלי הזיון הנמצאים בתוך עמודי התמך וקורות הבטון. כתוצאה מתהליך ההחלדה, הברזל מתנפח, יוצר לחץ פנימי עצום, סודק את הבטון וגורם להתפוררותו המוחלטת. תופעה זו ידועה בעגה המקצועית כקילוף בטון או הבקעת בטון.
התעלמות ממצב זה או דחיית הטיפול מובילות בהכרח להידרדרות מהירה במצב הבטיחותי של הנכס. במקרים רבים, סדקים בקירות החיצוניים ונשירת גושי בטון מעוררים את תשומת לב הרשות המקומית אשר נדרשת להתערב. כאשר מתגלה סכנה ליציבות המבנה או לשלום הציבור, הרשות מוציאה צו משפטי מחייב, מה שגורר תהליך מורכב ויקר של הסרת צו מבנה מסוכן על ידי מומחים להנדסת מבנים. ביצוע שיקום נזקי הצפה באופן מיידי מונע את ההסלמה המשפטית והבטיחותית הזו לחלוטין.
השלבים המקצועיים עבור שיקום מבנה לאחר הצפה
כדי להבטיח חזרה לשגרה בטוחה ולמנוע נזקי משנה, חובה לפעול על פי פרוטוקול הנדסי קפדני וסדור הכולל מספר שלבים קריטיים.
ייבוש תת רצפתי ושאיבת מים עמוקה

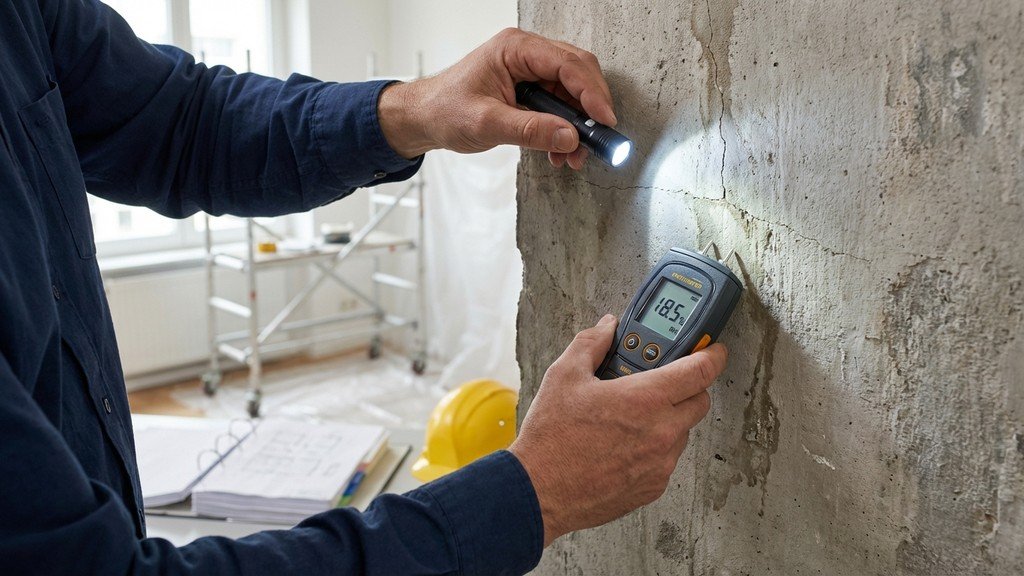

השלב הראשון והדחוף ביותר דורש שימוש בציוד טכנולוגי מתקדם לשאיבת מים כלואים מאזורים בלתי נגישים, כגון מצע השומשום או החול שמתחת לריצוף, ומתוך קירות בלוקים וגבס. ייבוש מוחלט, המגובה בבדיקות מעבדה למדידת אחוזי לחות, מהווה תנאי סף הכרחי לפני תחילת כל עבודת בינוי או שיקום.
סקר הנדסי ובדיקת קונסטרוקציה
לאחר ייבוש השטח, מהנדס קונסטרוקטור מוסמך מבצע סקר מקיף של שלד הבניין. הבדיקה נועדה לאתר סדקים נימיים, שקיעות ביסודות, פגיעה בעמודי תמך והיחלשות של תקרות. סקר מקצועי זה מהווה את התשתית לתכנון מפרט העבודה עבור שיקום נזקים מהצפה, ומבטיח כי שום פגם בטיחותי לא יתפספס.
עבודות חיזוק, איטום ושיקום בטונים
בשלב הביצוע המעשי מתבצעת הסרה של כל חלקי הבטון הרופפים. ברזל הזיון שנחשף עובר ניקוי חול וטיפול בחומרים מעכבי חלודה (ממירי חלודה). לאחר מכן, מתבצעת יציקה של חומרי שיקום בטון ייעודיים בעלי חוזק מבני גבוה, ויישום מערכות איטום מתקדמות למניעת חדירת מים עתידית. פעולות אלו הן הליבה של כל פרויקט שיקום לאחר הצפה.
לוח זמנים ושלבי ביצוע: תכנון מערכתי
ניהול פרויקט מסוג זה דורש שקיפות מלאה מול הדיירים ובעלי הנכסים. להלן פירוט ההליך הממוצע והפעולות הנדרשות בכל שלב.
| שלב בפרויקט | משך זמן מוערך | פעולה הנדסית קריטית | תוצאה נדרשת |
|---|---|---|---|
| 1. שאיבה וייבוש | 14 עד 30 ימים | הפעלת יבשנים ושאיבה תת רצפתית | הורדת הלחות לתקן המותר בחוק |
| 2. אבחון וסקר | 3 עד 7 ימים | בדיקת מהנדס והפקת מפרט טכני | דוח קונסטרוקטור מפורט וחתום |
| 3. עבודות שלד | 2 עד 4 שבועות | טיפול בברזל, יציקות שיקום ואיטום | ייצוב המבנה ומניעת סכנת קריסה |
| 4. גמר ומסירה | 1 עד 2 שבועות | עבודות טיח, ריצוף מחדש וצבע | חזרה מלאה לשגרת מגורים בטוחה |
טעויות נפוצות בתהליך שיקום אחרי הצפה
בניסיון לחסוך בעלויות או לקצר תהליכים, בעלי נכסים נוטים לבצע שגיאות אשר מחמירות את מצב המבנה לאורך זמן. הנה המרכזיות שבהן:
- צביעה ישירה על גבי רטיבות: הסתרת הכתמים והקילופים ללא ייבוש עמוק גורמת להתפתחות מהירה של עובש רעיל וריקבון פנימי של תשתיות.
- ויתור על בדיקת מהנדס: קבלני שיפוצים כלליים אינם מוסמכים לאבחן פגיעות קונסטרוקטיביות בעמודי התמך, מה שעלול להשאיר פצצה מתקתקת בתוך הקירות.
- עיכוב בקריאה לאנשי מקצוע: המתנה לייבוש טבעי בחודשי הקיץ מובילה בהכרח להחלדה מהירה של ברזל הזיון ולהתנפחות הבטון.

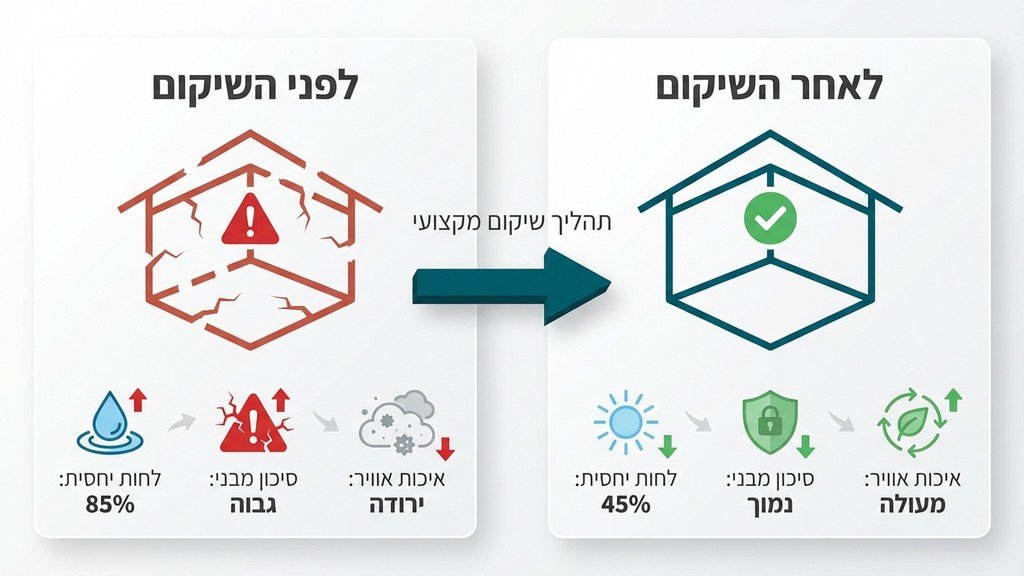

טיפול שורשי בנזקי מים אינו הוצאה, אלא השקעה הכרחית בבטיחות המבנה. התעלמות מנורות האזהרה ההנדסיות תכפיל את עלויות התיקון בטווח הארוך ותסכן את יושבי הנכס.
ניצול ההזדמנות להתחדשות כללית של הנכס
פרויקט מורכב של שיקום מבנים לאחר הצפה דורש ממילא התארגנות מקיפה של דיירי הבניין, גיוס תקציבים, הקמת פיגומים והכנסת צוותי קבלנים לשטח. במקרים רבים, ועדי בתים ונציגויות דיירים בוחרים לנצל את המומנטום שנוצר ואת נוכחות אנשי המקצוע כדי לשדרג את הנכס מעבר לתיקון הנזק הנקודתי.
שילוב חכם של עבודות השיקום ההכרחיות יחד עם פרויקט שיפוץ בניין משותף מאפשר חידוש חזיתות מתפוררות, החלפת תשתיות אינסטלציה ישנות, שדרוג הלובי והעלאת ערך הנכס בעשרות אחוזים. מהלך משולב זה מביא לחיסכון משמעותי בעלויות התארגנות הקבלן ומונע פגיעה חוזרת באיכות החיים של הדיירים בעתיד.
מעטפת חוקית, ביטוחית והנדסית מלאה
התמודדות מול נזקי מים בסדר גודל מבני מצריכה הרבה יותר מסתם עבודות כפיים מוצלחות. נדרשת התנהלות מדויקת ומתועדת מול שמאי חברות הביטוח, הפקת דוחות מהנדס הקבילים בערכאות משפטיות, ועבודה מסונכרנת מול מחלקת הנדסה ופיקוח על הבנייה ברשות המקומית.
חברה מקצועית ומנוסה המנהלת פרויקטים של שיקום מבנים לאחר הצפה מספקת מעטפת הנדסית כוללת מתחילת התהליך ועד סופו. מעטפת זו מבטיחה כי כל פעולה מבוצעת על פי התקנים המחמירים ביותר בענף הבנייה, מונעת סכסוכים משפטיים מול הרשויות, ומוודאת כי המבנה יחזור להיות בטוח, יציב וראוי למגורים לאורך שנים ארוכות, ללא כל חשש מסכנות קונסטרוקטיביות עתידיות.
שאלות נפוצות
כמה זמן לוקח לייבש מבנה שעבר הצפה משמעותית?
משך הייבוש תלוי בהיקף חדירת המים, סוג התשתית ועומק הרטיבות. לרוב, תהליך ייבוש תת-רצפתי מקצועי אורך בין שבועיים לחודש ימים, ורק לאחריו, כאשר ערכי הלחות תקינים, ניתן להתחיל בעבודות השיקום הקונסטרוקטיבי.
האם ביטוח מבנה סטנדרטי מכסה עבודות שיקום לאחר הצפה?
פוליסות ביטוח מבנה לרוב מכסות נזקי צנרת והצפות פתאומיות. עם זאת, כדי לדרוש את מלוא הפיצוי עבור שיקום יסודות ועמודי תמך, נדרש להציג דוח מהנדס מפורט המוכיח את היקף הפגיעה הקונסטרוקטיבית שנגרמה מהמים.
איך ניתן לדעת אם ההצפה פגעה ביסודות הבניין?
סימנים מחשידים כוללים הופעת סדקים אלכסוניים בקירות תומכים, קילופי טיח נרחבים, חשיפת ברזל חלוד מתוך הבטון, ושקיעה של מרצפות. אבחון ודאי ומדויק מחייב בדיקה מקצועית של מהנדס קונסטרוקטור בשטח.
מה קורה אם מתעלמים מנזקי הרטיבות בשלד המבנה?
התעלמות ממים הכלואים בשלד מובילה לקורוזיה מואצת של ברזל הזיון ולהתפוררות הדרגתית של הבטון. מצב זה מסכן באופן ישיר את יציבות המבנה, ועלול להוביל להתערבות מחלקת ההנדסה של העירייה ולהוצאת צו מבנה מסוכן משפטי.
